Проект производства работ по монтажу окон
Выберите профессиональный ППР на монтаж окон: мы быстро и грамотно подготовим проект под ваши задачи — от стандартных до сложных объектов. С нашим ППР ваш монтаж пройдет без замечаний, штрафов и простоев — оформим всё за 3 дня и сопроводим до согласования.
Полный комплект ППР на установку окон за 3 рабочих дня
ПВХ, деревянные, алюминиевые окна, согласно ГОСТ 30971-2012
Типы оконных систем
- ПВХ-окна — металлопластиковые профили, стеклопакеты двух/трёхкамерные, поворотные/откидные створки
- Деревянные окна — клееный брус, евробрус, защитная обработка
- Алюминиевые окна — тёплые/холодные профили с терморазрывом, панорамное остекление, балконы, лоджии
- Витражи и витрины — структурное остекление, безрамные системы, большие светопрозрачные конструкции
Состав проекта
- Пояснительная записка — подготовка проёмов, технология монтажа
- Технологические карты — демонтаж старых блоков, установка рам на клиньях, крепление, герметизация швов

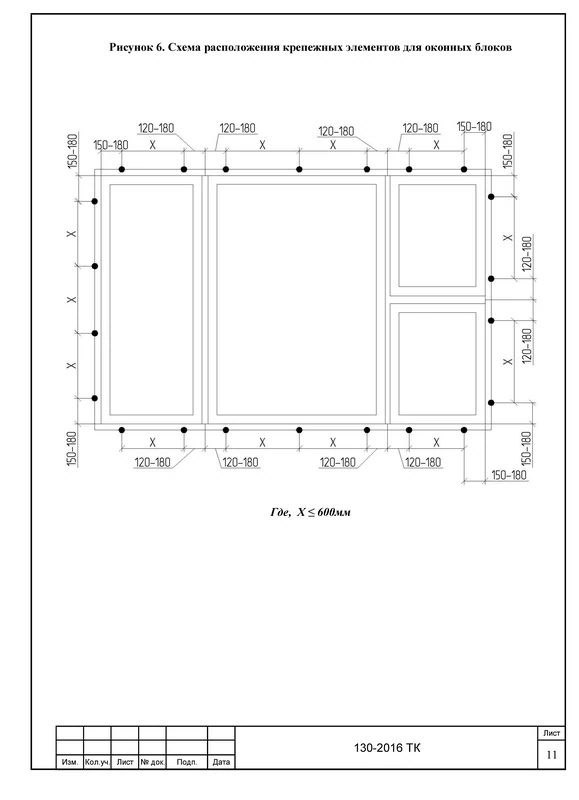

- Схемы крепления и узлы — чертежи узлов примыкания, расположение анкеров
- Календарный план — график поставки блоков, движение монтажных бригад
- Охрана труда — работа на высоте, леса/подмости, СИЗ, защита помещений от пыли и влаги при демонтаже

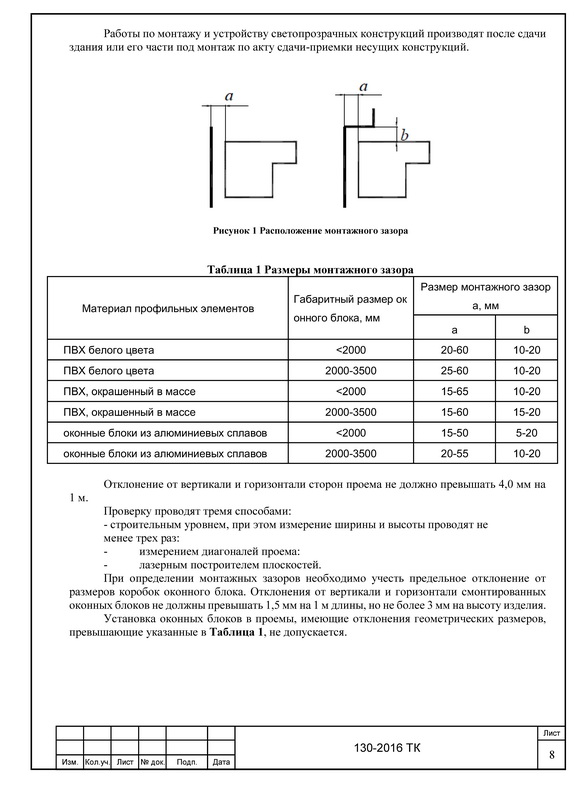

Требования ГОСТ 30971-2012
- Монтажный зазор 15–80 мм — между рамой и проёмом в зависимости от размеров блока, выравнивание и обеспыливание поверхностей
- Трёхслойная герметизация шва — внутренний пароизоляционный слой, средний утепляющий (монтажная пена), наружный гидроветрозащитный слой
- Контроль геометрии — отклонение вертикальности и горизонтальности не более 3 мм на высоту/ширину блока, уровень/отвес
- Крепление рам — анкерные пластины или дюбели, шаг 600–700 мм, не менее 3 точек на каждую сторону
- Защита шва от УФ — срок службы правильно выполненного шва 20–30 лет, защита от влаги, продувания, ультрафиолета
Этапы разработки
- Сбор исходных (АР раздел с планами этажей, спецификации оконных блоков, размеры проёмов, ПОС)
- Технологические карты: демонтаж, подготовка проёмов, установка на клиньях, крепление анкерами, герметизация швов
- Чертежи узлов примыкания, схемы крепления
- Календарный план по этажам
- Мероприятия по охране труда
Срок от 3 рабочих дней
Типовой ППР при наличии АР раздела и спецификаций оконных систем
Нормативы
Учитываем действующие требования
Срок согласования 3–7 дней
Сопровождаем через технадзор, службу ОТ, авторский надзор до допуска
До «согласовано»
Вносим правки технадзора, корректируем узлы примыкания до утверждения
Отправьте планы этажей и спецификации окон — вернём срок и смету в течение часа
Примеры выполненных проектов
Изучите образцы выполненных работ — готовые проекты производства работ на установку светопрозрачных конструкций из ПВХ и древесины.
Подробно о ППР на установку окон
ППР на монтаж окон обязателен согласно СП 48.13330.2019
Состав проекта
- Пояснительная записка с описанием технологии монтажа, включая подготовку проёмов, способы крепления рам анкерными пластинами и дюбелями, контроль вертикальности и горизонтальности конструкций;
- Генплан строительной площадки с указанием размещения грузоподъёмных механизмов, зон складирования блоков, путей подачи оконных систем ;
- Технологические карты на каждую операцию: демонтаж старых блоков, выравнивание и грунтование откосов, установку рам с применением монтажных клиньев, фиксацию крепежом, герметизацию швов;
- Схемы крепления оконных блоков с указанием типов анкеров;
- Календарный план и график поставки материалов
- Мероприятия по охране труда, защите смежных помещений от пыли и влаги, требования к применению средств индивидуальной защиты.
Исходные данные
- Проект АР
- Ведомость окон, узлы примыканий
- Стройгенплан (ПОС)
- График работ
Для согласования с надзором и заказчиком
- Возможна предварительная передача образца пакета документации для обсуждения с техническим надзором и службой охраны труда заказчика с последующей корректировкой под особенности объекта;
- Замечания устраняются в сжатые сроки.
Стоимость и сроки
- Стоимость определяется количеством оконных блоков, сложностью архитектурных решений;
- Типовой срок подготовки ППР составляет от 3 рабочих дней при наличии полного комплекта исходных данных — проектной документации, планов этажей и спецификаций оконных систем;
Вносим правки до полного согласования документации с надзором
Учитываем все замечания технического надзора и служб заказчика, оперативно вносим изменения и сопровождаем документацию до статуса «согласовано» в установленные сроки.
