Как разработать ППР на монтаж систем вентиляции

Монтаж систем вентиляции и кондиционирования промышленных и жилых зданий должен производиться на основании утвержденной проектно-сметной документации, соблюдая требования существующих норм и стандартов, систем качества строительства, указаний паспортов на оборудование и технологических регламентов.

Все вышеперечисленные требования систематизирует в себе ППР на монтаж вентиляции.

Что должен учитывать ППР по вентиляции

  • Технология монтажа отдельных элементов системы вентиляции
  • Очередность монтажа по захваткам (этапам)
  • Необходимые допуски и отклонения смонтированного оборудования
  • Требования охраны труда
  • Совмещение типов работ по времени для сокращения сроков работ и оптимизации затрат
  • Определение мест складирования материалов, оборудования и инструментов
  • Указания по погрузо-разгрузочным и такелажным работам
  • Указания по противопожарной и экологической безопасности

Виды разрабатываемых Проектов производства работ

  • ППР на монтаж вентиляционных систем и систем кондиционирования
  • ППР на монтаж холодильного оборудования  (кровля здания)
  • ППР на монтаж вентиляторов и воздуховодов
  • ППР на монтаж внутренних слаботочных сетей управления вентиляцией

Исходные данные

Исходными данными для разработки ППР по вентиляции и кондиционированию являются:

  • Задание на разработку
  • Проект организации строительства.
  • Рабочий проект по вентиляции и кондиционированию воздуха
  • Сведения организации по наличию машин и механизмов, транспортных средств.

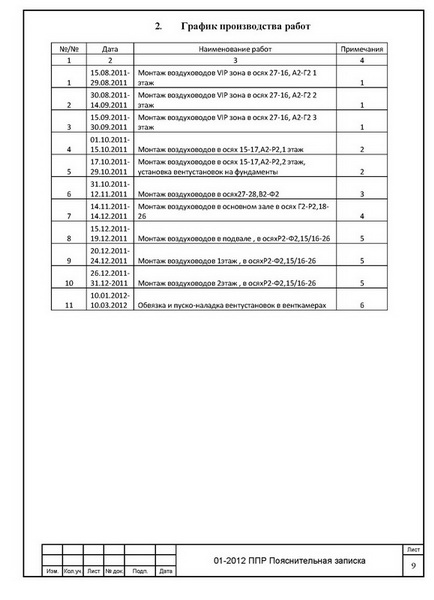

  • Календарный график производства работ
  • Особые требования к выполнению монтажных работ (для действующих предприятий)

Порядок разработки

При начале работ согласовывается с Заказчиком (генподрядчиком) схема производства работ, календарный план работ, организация строительной площадки, пути прохода рабочих, места складирования и т.п.

Определяется способ, очередность работ.

Описание технологии работ должно учитывать действующие требования СНиП, регламентов, нормативов, учитывать совмещение работ по времени.

Регламент проверки качества работ на каждом этапе (входной контроль оборудования и материалов, контроль работ при производстве монтажных работ, приемо-сдаточные испытания) является обязательным пунктом состава ППР. Необходимо указать требуемые отклонения смонтированного оборудования от проектных значений.

По окончании разработки проекта производства работ передается Заказчику для согласования и утверждения

ППР по вентиляции и кондиционированию должен быть утвержден руководителем строительно-монтажной организации.

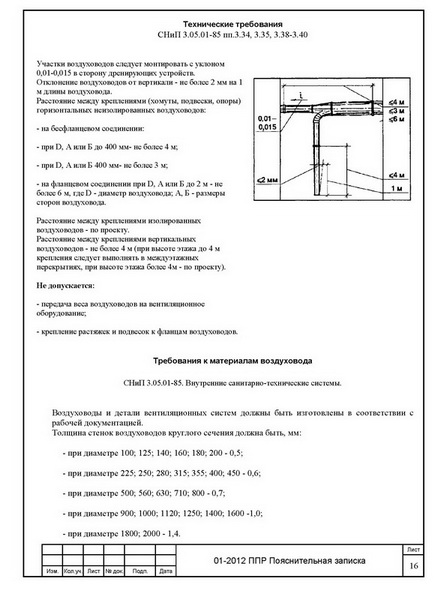

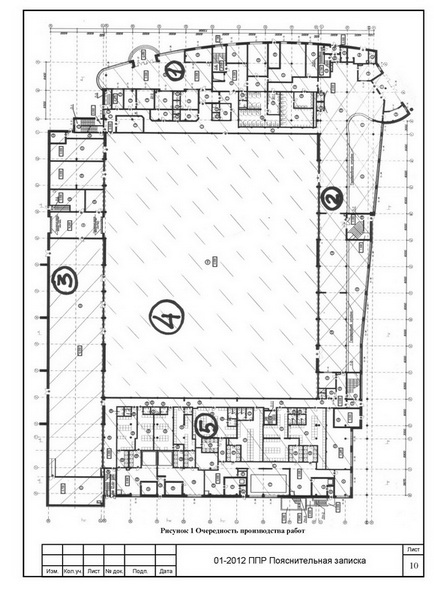

Пример ППР на монтаж вентиляции

Выполненные проекты производства работ (ППР) по вентиляции объектах:

Разработка проекта производства работ на монтаж системы вентиляции и дымоудаления по объекту «Академия дзюдо, база национальной сборной России по дзюдо адрес: Московская обл., г. Звенигород, ул. Московская, вл.8»

ППР на монтаж внутренних инженерных систем и ветиляции объект: "Реконструкция и развитие аэропорта внуково. Аэродром, средства посадки, радионавигации и управления воздушным движением. Основная аварийно-спасательная станция"

ППР на монтаж внутренних инженерных систем и ветиляции по объекту: "Госпиталь для инкурабельных больных РАМН (Центр нейрореабилитации РАМН), по адресу: Московская обл., Cолнечногорский р-он, с/пос. Соколовское, д. Лыткино. Корпус А."

Капитальный ремонт и дооборудование административного здания  Межрегиональной инспекции Федеральной налоговой службы  по ценообразованию для целей налогообложения по адресу: г. Москва, ул. Шверника д.7, корп. 1

Капитальный ремонт (аварийно-восстановительные работы) административного здания центрального аппарата Федеральной налоговой службы, расположенного по адресу: г. Москва, ул. Петровка, д. 20 /1
